Фундамент для каркасного дома: как выбрать и проверить работы

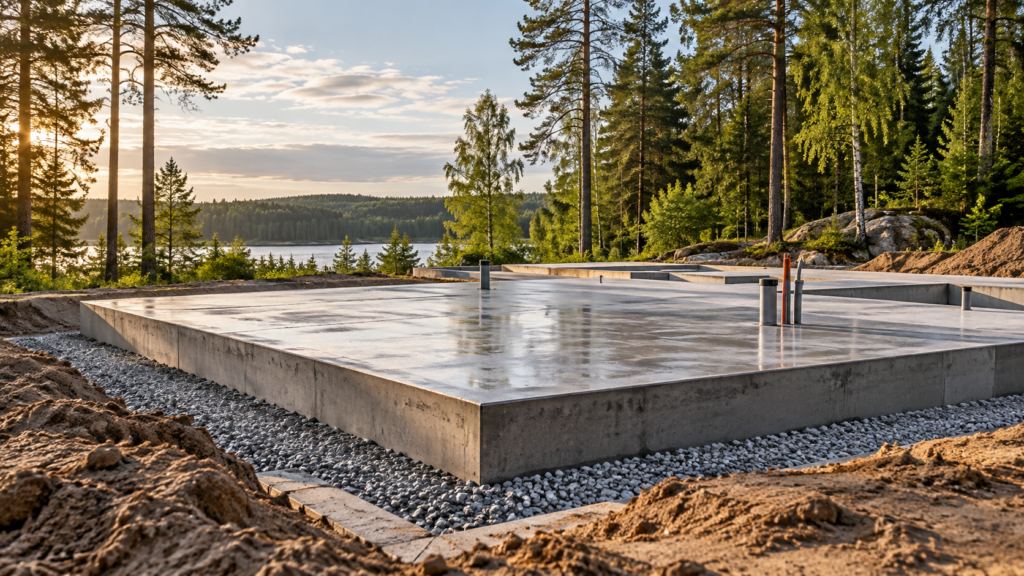

Плитный фундамент перед строительством дома
Просмотры: —

Для каркасного дома фундамент выбирают по грунтам, нагрузкам и конструктивной схеме. Небольшой вес здания не означает, что подойдет любое основание. Решение соседей полезно как повод задать вопросы, но не заменяет данные по вашему участку.

Название фундамента не заменяет проект
Железобетонные сваи

Отдельные опоры, обвязка и согласованный пол.

Плита

Общая конструкция, подготовка и вводы сетей.

Лента

Протяжённые опоры под несущими участками.

Учебные планы трёх принципов. Число свай, внутренние опоры, глубина и размеры условны; экономичность по этим рисункам сравнить нельзя.

Какие сведения нужны проектировщику

Подготовьте результаты инженерных изысканий, топосъемку, план дома и сведения о коммуникациях. Важны перепады высот, уровень подземных вод и расположение тяжелого оборудования. Фундамент связан с конструкцией пола, поэтому эти решения рассматривают вместе.

Для проверки проекта различают СП 22 об основаниях и СП 24 о свайных фундаментах. Карточки указывают область применения и изменения; тип фундамента выбирают по данным площадки.

Какой фундамент лучше для каркасного дома?

Лучше подходит тот вариант, который рассчитан для вашего участка и дома. Сначала нужны сведения о слоях грунта и подземной воде, перепадах высот, нагрузках и расположении несущих стен. После этого проектировщик сравнивает подходящие конструкции вместе с полом первого этажа и инженерными вводами. Один образец грунта у поверхности или удачный опыт соседа не дают этих исходных данных.

Железобетонные сваи передают нагрузки через отдельные опоры. В LET FLAT это основной вариант свайного фундамента; его подбирают после анализа грунта. В проекте определяют тип, длину, число и расположение свай, обвязку и связь с перекрытием. На участке с уклоном отдельно оценивают высоту открытой части опор и пространственную жёсткость; перепад высот сам по себе не подтверждает пригодность свай.

Плита объединяет опирание дома в общую железобетонную конструкцию. Подготовка основания, работа с водой и трассы коммуникаций входят в её проектирование. Обычная монолитная плита и утеплённая шведская плита, УШП, могут иметь разный состав: наличие утеплителя, труб тёплого пола и готовность поверхности нужно смотреть в проекте и смете. Название «утеплённая плита» не описывает весь комплект работ.

Лента проходит под несущими конструкциями. Её глубину, ширину и армирование определяют по условиям основания и нагрузкам. Если планируется подвал, решение рассматривают вместе с подземными стенами, защитой от воды и использованием помещений.

Попросите объяснить, почему выбранный вариант подходит участку и как устроен пол над ним. Для сравнения нужны одинаковые план дома, требования к полу и объём работ. В инструкции ТЕХНОНИКОЛЬ по УШП, разделы 2.1–2.2, расчёты, исследования основания и закладка коммуникаций показаны как отдельные задачи. Это пример конкретной системы, а не готовый проект для любого грунта.

Почему смета на железобетонные сваи может измениться после анализа грунта?

LET FLAT преимущественно использует железобетонные сваи и подбирает решение после анализа грунта. Предварительный расчёт и смета для конкретного участка могут отличаться по составу и объёмам работ. Изменение общей суммы не обязательно означает, что подорожала одна свая: мог измениться сам проект фундамента.

Для подбора основания нужны данные о слоях грунта, их свойствах и подземной воде, а также нагрузки от дома и отметки участка. По этим исходным данным проектировщик определяет параметры свайного фундамента. Если решение отличается от предварительного, в смете могут измениться длина, сечение, количество и расположение железобетонных свай, конструкция обвязки или ростверка. Ростверк связывает головы свай и передаёт на них нагрузки от дома; его тип выбирают вместе с остальным фундаментом.

Инженерно-геологические данные описывают строение участка, свойства грунтов и гидрогеологические условия. Эти задачи перечислены в СП 47.13330.2016, пункты 6.1.1–6.1.2, в доступной редакции от 30.12.2020. Состав исследований для конкретного дома согласуют с проектировщиком; один образец верхнего слоя грунта не описывает основание под всеми сваями.

При сравнении двух смет проверьте, где изменились объёмы, а где — цена за единицу. Отдельно смотрите доставку свай, работу монтажной техники, подготовку подъезда и принятые узлы соединения с домом. Если итоговая сумма выросла, запросите пояснение по конкретным позициям:

  • Какие данные анализа грунта и нагрузки учтены в окончательном решении.
  • Какие параметры свай и конструкция фундамента отличаются от предварительного варианта.
  • Как изменились количество изделий, объёмы работ и цены за единицу.
  • Что включено в доставку и монтаж, какие работы на участке считаются отдельно.

Объяснение «сложный грунт» стоит раскрыть до принятого решения и его стоимости. При одинаковом составе проекта две суммы можно сравнить напрямую; при разном сначала нужно сопоставить объёмы и комплектность. Порядок согласования изменений и доплат уточните до заказа работ.

Нужны ли отдельные сваи под чугунную печь?

По слову «чугунная» это определить нельзя. Сначала выбирают модель и место установки, затем проверяют, как нагрузка передаётся через основание печи, настил, балки и опоры дома. Отдельные сваи могут оказаться частью решения, но их число и положение нельзя назначать без проверки всей конструкции.

Для расчёта нужна масса собранной установки: прибора, подиума, облицовки и других элементов, которые опираются на этот участок пола. Нагрузку от дымохода учитывают по его схеме опирания и креплений. Проектировщику передают паспорт печи, план установки и сведения о перекрытии: пролёты балок, их сечение, шаг, материал и опоры. Для готового дома сначала выясняют фактическое устройство пола.

Сравнение с «весом двух людей» пропускает расположение и длительность нагрузки, площадь опирания и работу отдельных балок. Подвинуть печь или уменьшить шаг лаг на глаз тоже недостаточно: надо проверить, куда передастся нагрузка после изменения. Если существующего перекрытия хватает, отдельное основание может не понадобиться. При недостаточной несущей способности проектировщик выбирает усиление или другое опирание.

В руководстве Aduro 22 series, редакция 31.03.2026, страница 41, производитель отдельно требует достаточную несущую способность пола и предусматривает меры при её нехватке. Это пример проверки для конкретного оборудования, а не разрешение установить любую печь по той же схеме. Огнезащиту основания, расстояния и дымоход согласуют отдельно по выбранному прибору и применимым требованиям.

Печь лучше включить в проект до строительства фундамента и пола. Подробности размещения разобраны в статье о печи и камине в каркасном доме.

Когда зашивать цоколь дома на сваях?

Постоянную облицовку ставят после работ, которым нужен свободный доступ под дом: устройства и проверки вводов коммуникаций, осмотра перекрытия, креплений и защиты труб. Конкретную очередность согласуют с подрядчиком по фундаменту, каркасу и инженерным сетям. Если закрыть периметр раньше, часть панелей может потребоваться снимать для монтажа или исправления замечаний.

До зашивки определяют, как будут обслуживать коммуникации: где нужен люк или съёмный участок и можно ли через него добраться до требуемого узла. Отдельно увязывают низ облицовки с будущими отметками грунта и благоустройства. Размеры зазоров и крепления берут из проекта и инструкции именно к выбранным панелям; универсального размера для всех грунтов и материалов здесь нет.

Декоративная зашивка сама по себе не превращает подполье в тёплое сухое помещение. Если перекрытие спроектировано над вентилируемым подпольем, облицовка должна сохранять предусмотренную вентиляцию. В рекомендациях Изоспан по такому перекрытию отдельно названы сухие материалы, вентиляция и отвод воды; условия высокой влажности требуют другого рассмотрения конструкции. Эти рекомендации относятся к указанной схеме перекрытия, а не ко всем закрытым подпольям.

Перед монтажом панелей проверьте, что скрываемые работы осмотрены, замечания устранены, фотографии сделаны, а доступ для обслуживания сохранён. Варианты облицовки и вопросы влажности разобраны в статье о цоколе дома на сваях.

Насколько плита дороже свайного фундамента?

Без двух смет по одному дому назвать разницу нельзя. Цена свайного поля может включать только опоры и монтаж, а предложение по плите — подготовку основания, утепление и часть инженерных работ. Для сравнения сначала задайте одинаковую степень готовности: фундамент, конструкция утеплённого пола и согласованные вводы сетей. После этого сопоставьте включённые позиции.

Сравнивайте одинаковую готовность дома
Железобетонные сваи
  • Железобетонные сваи, монтаж и предусмотренная обвязка или ростверк.
  • Перекрытие: балки, утепление, защитные слои и настил по проекту.
  • Вводы сетей, защита труб, облицовка цоколя и доступ под дом.
Плитный вариант
  • Земляные работы, подготовка основания и принятый отвод воды.
  • Опалубка, армирование, бетон и предусмотренное утепление.
  • Вводы сетей и подготовка поверхности под выбранный пол.
Карта позиций для проверки смет, без цен и пропорций. Состав определяется проектом; часть работ может уже входить в комплект дома. Тёплый пол и чистовое покрытие учитывают одинаково в обоих вариантах, без повторного начисления.

Затем проверьте доставку, работу техники, подготовку подъезда, вывоз грунта и границы инженерных работ. Если перекрытие уже входит в стоимость комплектации дома, его нельзя второй раз прибавлять к свайной смете. Если при выборе плиты перекрытие исключают из комплектации, попросите показать точный вычет и то, какие работы остаются.

УШП может совмещать несколько задач, но состав конкретной системы подтверждают проектом и сметой. Обычная плита не становится готовым утеплённым полом только из-за своего названия. Облицовка цоколя у свай — одна из позиций сравнения; она не доказывает, что итоговая разница почти исчезнет. Грунты, уклон, конструкция пола и логистика способны изменить результат в обе стороны.

Для практического выбора запросите два расчёта с одинаковыми исходными данными и отметьте каждую позицию как «включена», «считается отдельно» или «не требуется по проекту». Неуточнённую строку нельзя принимать за нулевую стоимость. Так видно, за что вы платите сейчас и какие расходы останутся до устройства пола.

Что проверить до бетонирования

  • Соответствие отметок и геометрии проекту.
  • Состояние и приемку подготовленного основания.
  • Армирование, фиксаторы и проектный защитный слой.
  • Расположение вводов, выпусков и закладных.
  • План поставки, укладки и ухода за бетоном.

Скрытые элементы фиксируют до того, как они станут недоступны. Не согласовывайте замену арматуры или изменение конструкции только устно.

Можно ли начать без проекта?

Начинать фундамент до согласования дома рискованно: проемы, несущие линии и коммуникации могут оказаться в других местах. Сначала увяжите решения, затем закупайте материалы.

Дополнительно прочитайте о доме на склоне и о выборе подвала. Эти задачи особенно сильно влияют на подземную часть здания.
